“党建融入建设”,高效推动电力项目建设
2019-09-06 15:53 福建日报龙岩全媒体新闻中心

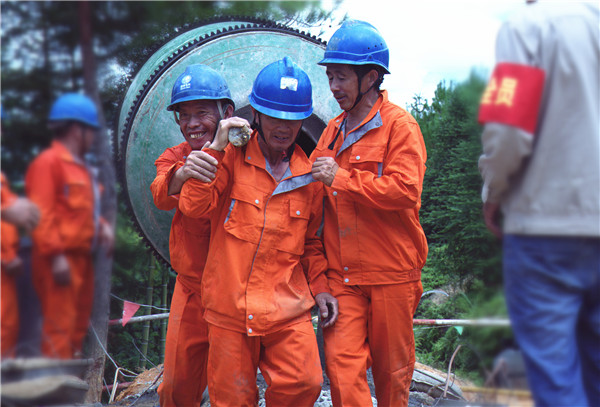

现场施工

福建日报APP-新福建9月6日讯(记者 戴敏 通讯员 袁鸿梅)9月5日,连城天子壁风电场~朋口110千伏线路工程85塔混泥土基础浇制现场,一派热火朝天景象,电力施工人员按照试验配比,将水泥、沙石等材料混合倒入搅拌机,源源不断的水泥通过输送管传送至85塔ABCD腿进行硬化。

连城天子壁风电场~朋口110千伏线是连城天子壁风电场送出线路,工程从拟建110千伏天子壁风电场升压站至110千伏朋口变110千伏进线架构,新建线路总长度为35.736公里,新建单回路角钢塔88基。沿线地形起伏较大,高程在330米-1515米之间,工程计划于2020年12月投产。

项目监督

该工程开工以来,该公司运用“党建+基建”的管理模式,下设属地工作小组、物资保障小组、进度攻坚小组、安全质量技术保障小组、新闻宣传小组共5支党员先锋小组,将支部建在项目上、党旗插在工地上,全面保障项目建设高效率、高质量推进。

该项目副经理黄志宏介绍:“如果按正常施工,这个项目最少要15个月才能完成。该公司通过‘党建+基建’模式,临时成立了5个党员先锋小组,切实发挥支部战斗堡垒作用和党员先锋模范作用,将项目缩短至4个月完成,切实保证工程进度按计划有序推进。”

党员带头引领

亮出身份,发挥作用。该公司将“党建融入建设”攻坚克难,高效推动项目建设。黄志宏所在的“进度攻坚先锋小组”共有6名党员,施工过程中,施工现场及项目部都树立“国网福建电力(古田之光)共产党员服务队”队旗,通过亮出身份、叫响口号,增强党员荣誉感和责任感。作业中,实行关键部位党员把关,关键时段党员盯控,关键任务党员承担,对党员在攻坚活动中的表现进行跟踪考评,真正起到党员带头模范作用。

目前,连城天子壁风电场~朋口110千伏线路工程88基塔基已开挖22基,完成浇制2基。按照项目计划节点,将在10月10日完成基础浇制,11月10日完成铁塔组立工作,12月25日完成整个项目竣工送电。
